«Είναι απαραίτητο να αποσαφηνιστεί το ακριβές περιεχόμενο της Βεβαίωσης Παραγωγού που χορηγείται από τη ΡΑΕ. Δεν πρόκειται για κάποια άδεια που παρέχει δικαίωμα υλοποίησης της επένδυσης.»
Τα παραπάνω διαπιστώνει σε ανάλυσή της η Ελληνική Επιστημονική Ένωση Αιολικής Ενέργειας (ΕΛΕΤΑΕΝ), επισημαίνοντας πως ο στόχος για την αιολική ισχύ το 2030 είναι 7.000 MW και θα αυξηθεί, προκειμένου να ενσωματωθεί η αύξηση του ευρωπαϊκού στόχου για το κλίμα το 2030 σε 55% μείωση των εκπομπών σε σχέση με τον προηγούμενο στόχο 40%.
Η ανακοίνωση της ΕΛΕΤΑΕΝ:
Το μέγεθος της ανάπτυξης της αιολικής ενέργειας για την επόμενη δεκαετία προσδιορίζεται από τους στόχους του Εθνικού Σχεδίου για την Ενέργεια και το Κλίμα (ΕΣΕΚ).
Σύμφωνα με το σενάριο του ΕΣΕΚ, ο στόχος για την αιολική ισχύ το 2030 είναι 7.000 MW. Ο στόχος αυτός θα αυξηθεί, κατά την επικείμενη αναθεώρηση του ΕΣΕΚ, προκειμένου να ενσωματωθεί η αύξηση του ευρωπαϊκού στόχου για το κλίμα το 2030 σε 55% μείωση των εκπομπών σε σχέση με τον προηγούμενο στόχο 40%.
Ο στόχος θα επιτευχθεί κυρίως από τα ώριμα αιολικά πάρκα, δηλαδή όσα επιβίωσαν της μακράς αδειοδοτικής διαδικασίας και έχουν πιθανά επιλεγεί από τους διαγωνισμούς της ΡΑΕ. Τα έργα αυτά έχουν ήδη καταθέσει υψηλές εγγυητικές επιστολές προς τον ΑΔΜΗΕ και τη ΡΑΕ ή είναι ήδη υπό κατασκευή.
Σύμφωνα με τα πιο πρόσφατα στοιχεία, η εικόνα για την αιολική ενέργεια στην Ελλάδα διαμορφώνεται σήμερα ως εξής:
Αιολικά Πάρκα σε λειτουργία: 4.268 MW
Αιολικά πάρκα που έχουν επιλεγεί σε διαγωνισμούς ή είναι υπό κατασκευή: 1.722 MW
Σύνολο εν λειτουργία και πλέον ώριμων έργων: 5.990 MW
Σύνολο Βεβαιώσεων Παραγωγού και Αδειών Παραγωγής Αιολικών Πάρκων 30.295 MW
Εκκρεμή αιτήματα για χορήγηση Βεβαιώσεων Παραγωγού 16.595 MW
Σύνολο εν ισχύ ΒΠ και αιτημάτων για ΒΠ: 46.890 MW
Σύνολο υπό ανάπτυξη αιολικών πάρκων με μικρότερο βαθμό ωριμότητας: 40.900 ΜW
Είναι φανερό ότι ακόμα και αν ο στόχος του νέου ΕΣΕΚ για το 2030 αυξηθεί σχεδόν κατά 50%, ο πρόσθετος όγκος αιολικής ισχύος έως το 2030 αντιστοιχεί σε λιγότερο από το 10% των υπό ανάπτυξη αιολικών πάρκων.
To ποσοστό αυτό είναι ήδη αισιόδοξο σε σχέση με αυτό που είχε μετρηθεί πριν μερικά χρόνια, με βάση πραγματικά απολογιστικά στοιχεία: Σύμφωνα με τη μέτρηση εκείνη, το ποσοστό επιτυχίας των υπό ανάπτυξη αιολικών πάρκων ήταν 3,14%. Η χαμηλή αυτή επίδοση οφείλεται σε πλήθος παραγόντων όπως η περίπλοκη αδειοδοτική διαδικασία που εμπλέκει δεκάδες υπηρεσίες σε τοπικό και κεντρικό επίπεδο, μερικές από τις οποίες γνωμοδοτούν περισσότερες από μία φορά σε διαφορετικά στάδια της διαδικασίας, οι χωροταξικοί περιορισμοί, ο κορεσμός των ηλεκτρικών δικτύων κ.λπ.

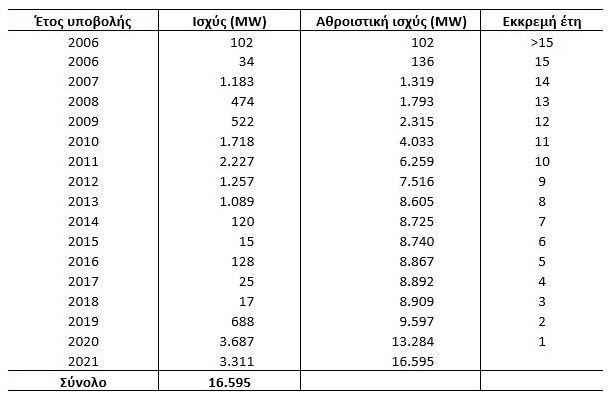

Όσον αφορά τις εκκρεμείς αιτήσεις για χορήγηση Βεβαίωσης Παραγωγού, η εικόνα, με βάση τα στοιχεία του Μαΐου 2021, έχει ως εξής:
ΕΙΔΗΣΕΙΣ ΣΗΜΕΡΑ
- Τράπεζες: Τι να περιμένουμε το 2025 στα στεγαστικά δάνεια
- «Ημέρα Καριέρας» της ΔΥΠΑ στο Ντίσελντορφ 1.200 θέσεις εργασίας από 45 επιχειρήσεις
- «Κοκκινίζουν» οι μετοχές πληροφορικής – Ποιες εταιρείες έχουν μεγάλες απώλειες
- Μεγάλες αλλαγές στη Δικαιοσύνη: Η στρατηγική για το 2025 και τα άλυτα προβλήματα
